东苏500千伏输变电工程第二阶段启动完成


必威|必威·betway(China)官方网站

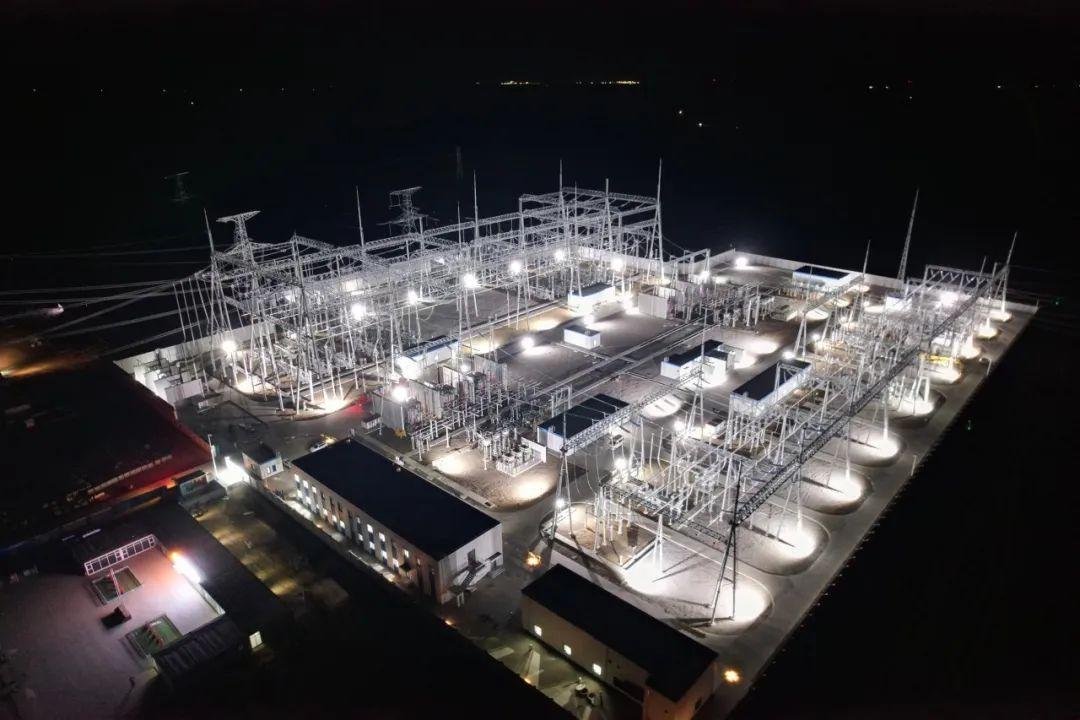

12月16日02时35分 ,500千伏努如变电站1号、4号主变试运行满24小时 ,标记着东苏500千伏输变电工程第二阶段乐成启动。

东苏500千伏输变电工程批复投资13.26亿元、新增变电容量1500兆伏安、新建同塔双回线路243公里。该工程作为自治区、锡林郭勒盟、集团公司重点项目 ,自项目立项以来获得地方政府、集团公司高度重视及大力支持 ,该公司坚持实干快干、协同发力推动地区主网建强建优 ,通过建立工程专班 ,实施领导包联机制 ,举全公司之力 ,压茬推进项目落地建设。

该工程启动共分为五个阶段 ,从12月9日开始 ,预计在12月22日启动完毕 ,后三个阶段将陆续启动220千伏努满双回线路、500千伏努尼双回线路 ,待500千伏努尼双回线路启动合环 ,蒙西电网“四横五纵”的第四横通道的全线领悟 ,形成工具互联、南北互济的锡林郭勒地区500千伏环形网架结构。

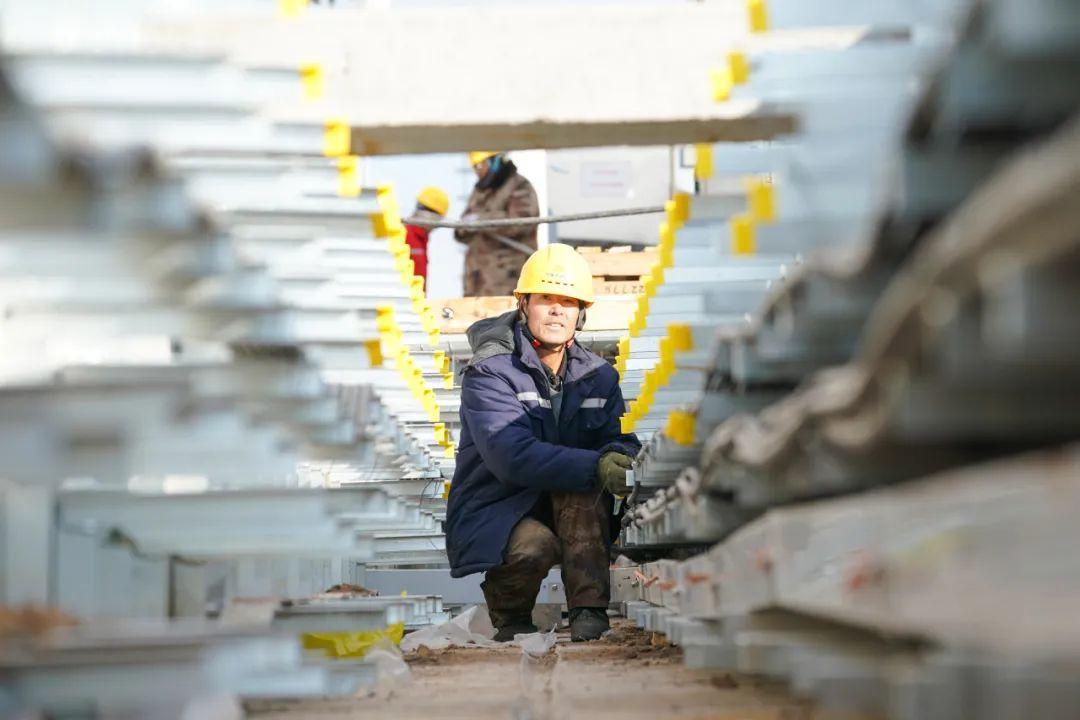

启动前夕 ,为包管送电任务顺利完成 ,运维人员坚守驻站 ,充分准备启动送电第二阶段计划 ,同时开展操作中的危险点剖析与预控会 ,确保送电操作及各项指令严谨执行 ,明确危险点应急计划。站内人员仔细对主变压器、断路器、继电�;ぷ爸玫人偷绻婺D诘乃幸弧⒍紊璞附凶刺硕允虑� ,以确保设备在最佳状态下投入运行。
